Errichtung
der
Mauern
05. Sep.
bis
18. Sep
2014

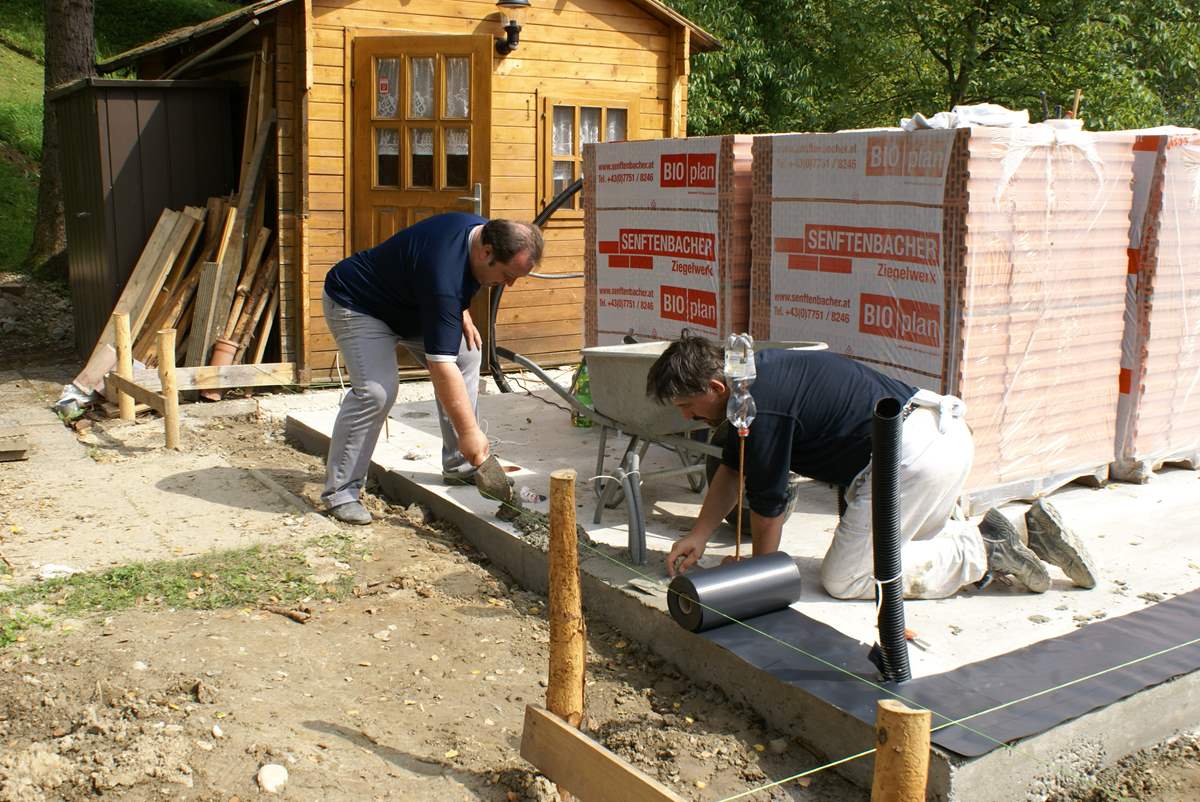

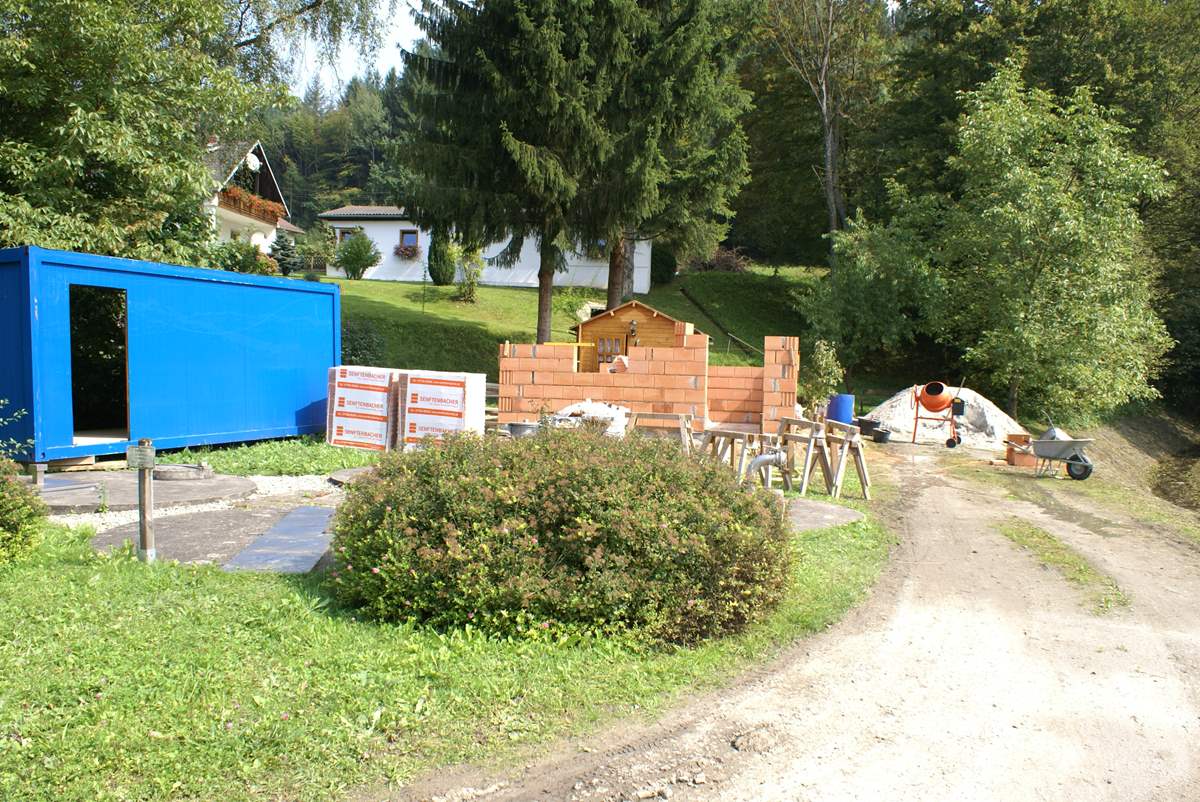

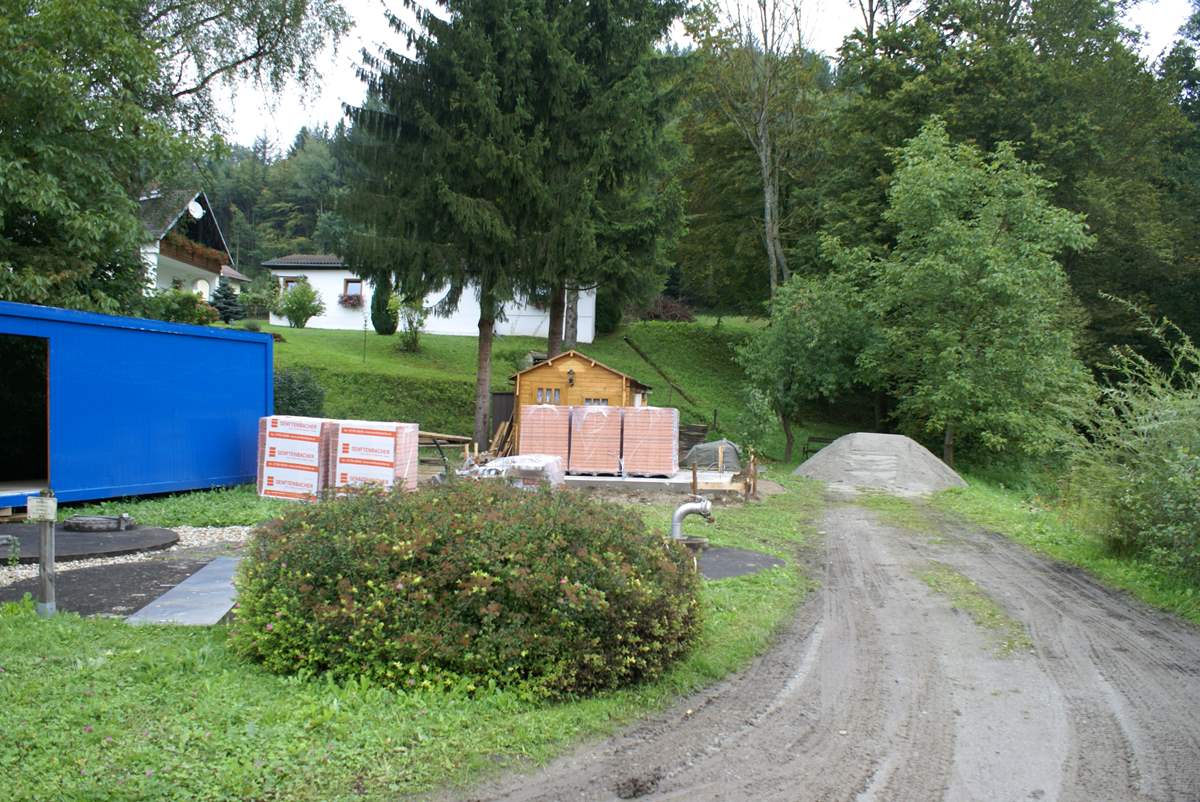

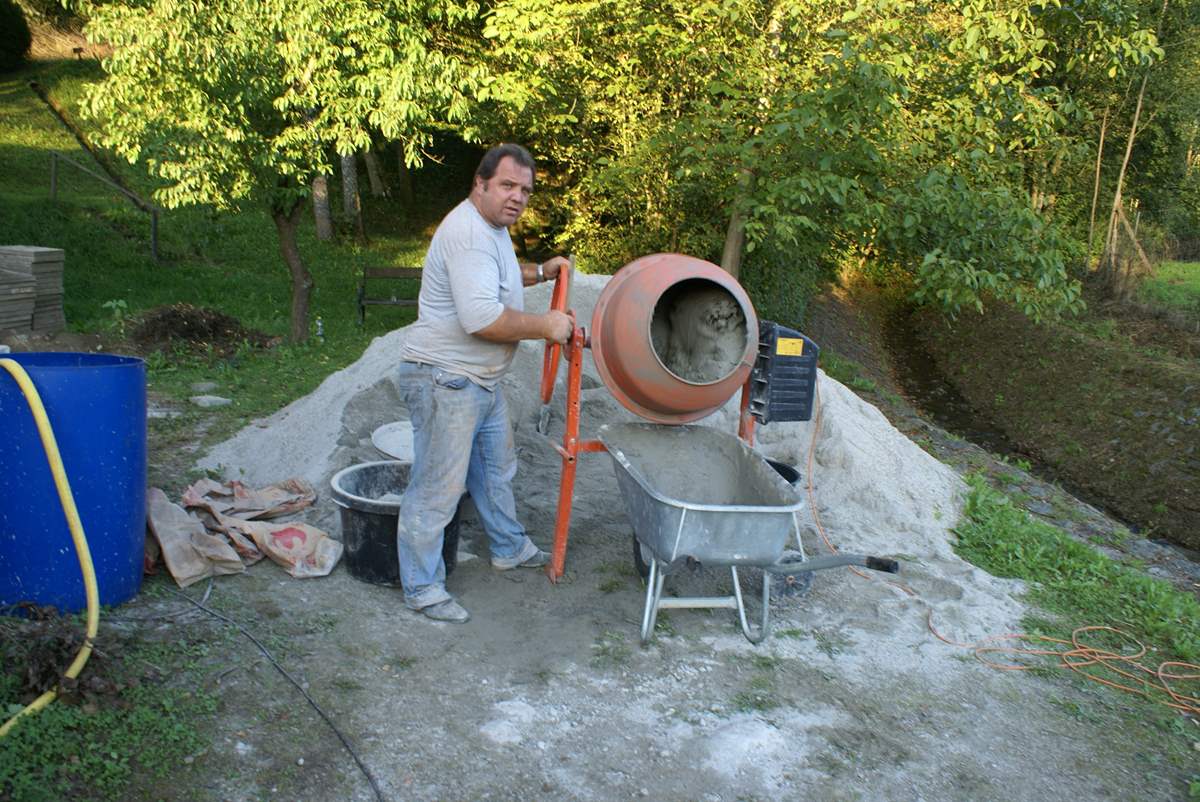

05.08.14: Zur Vorbereitung für den nächsten Tag wurde die erste Reihe Ziegel angesetzt.

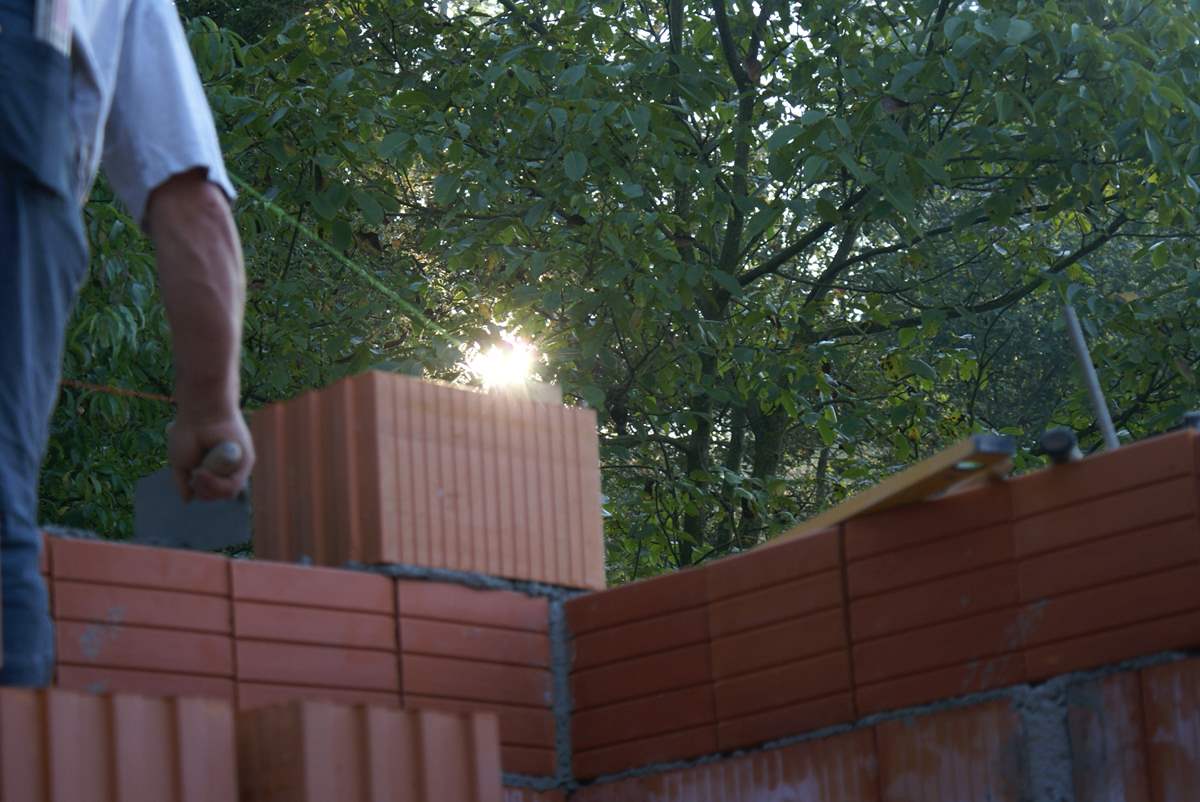

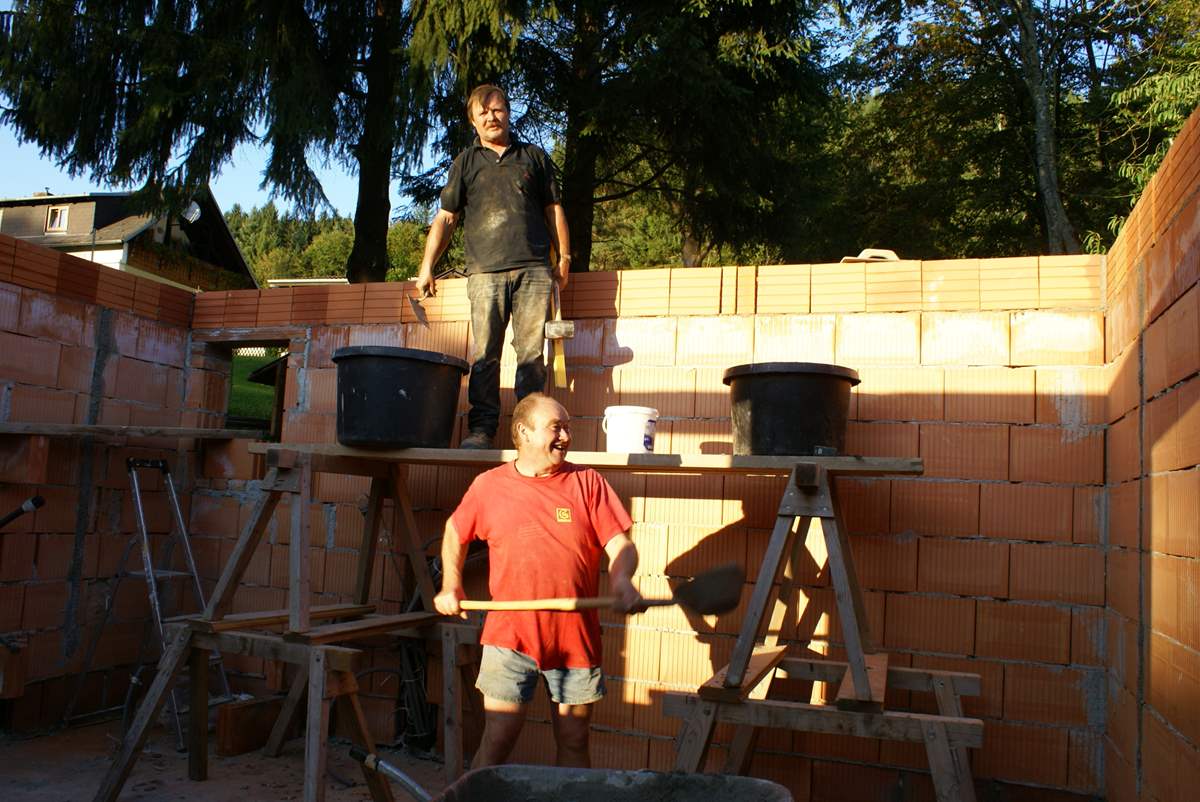

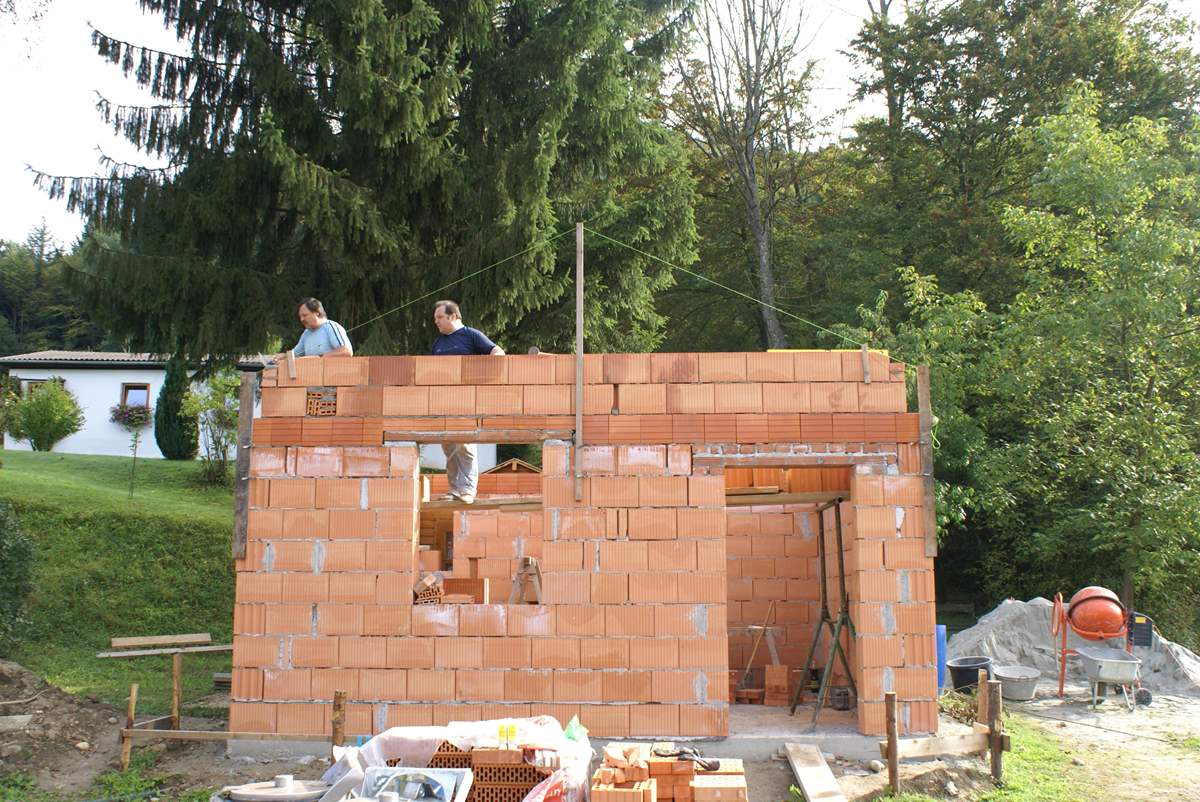

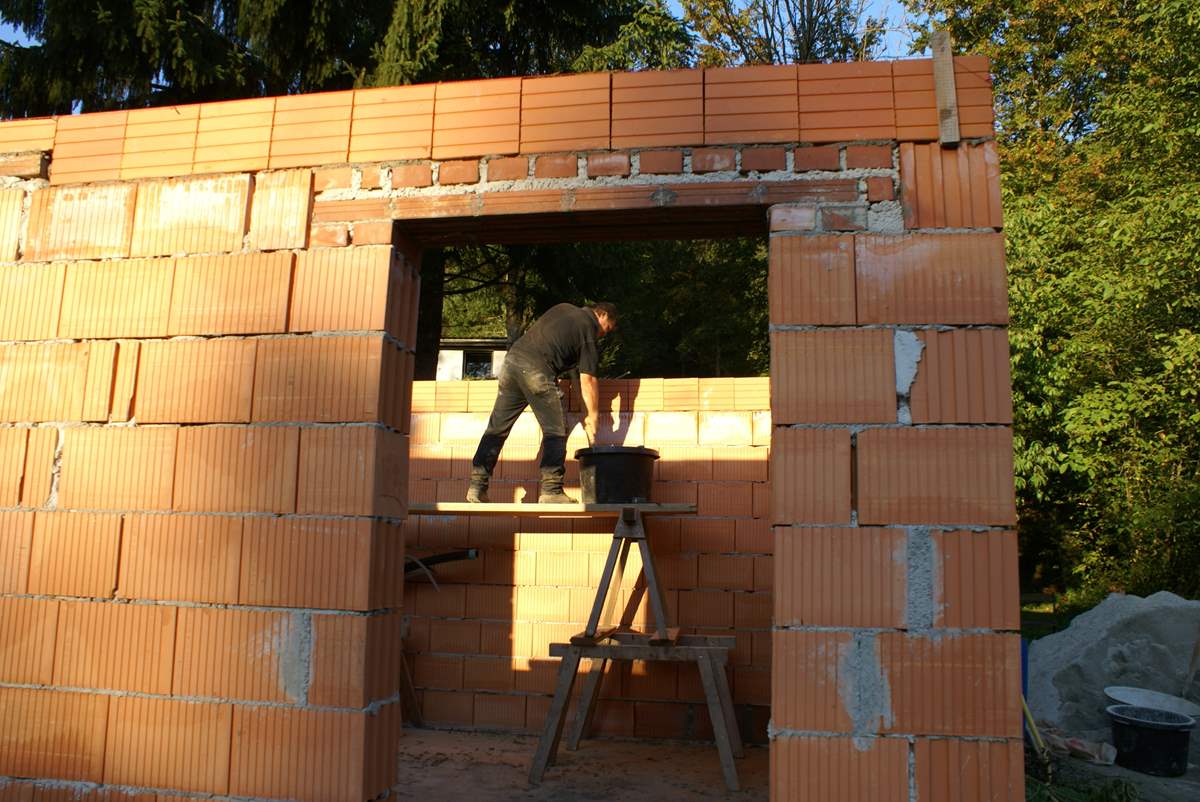

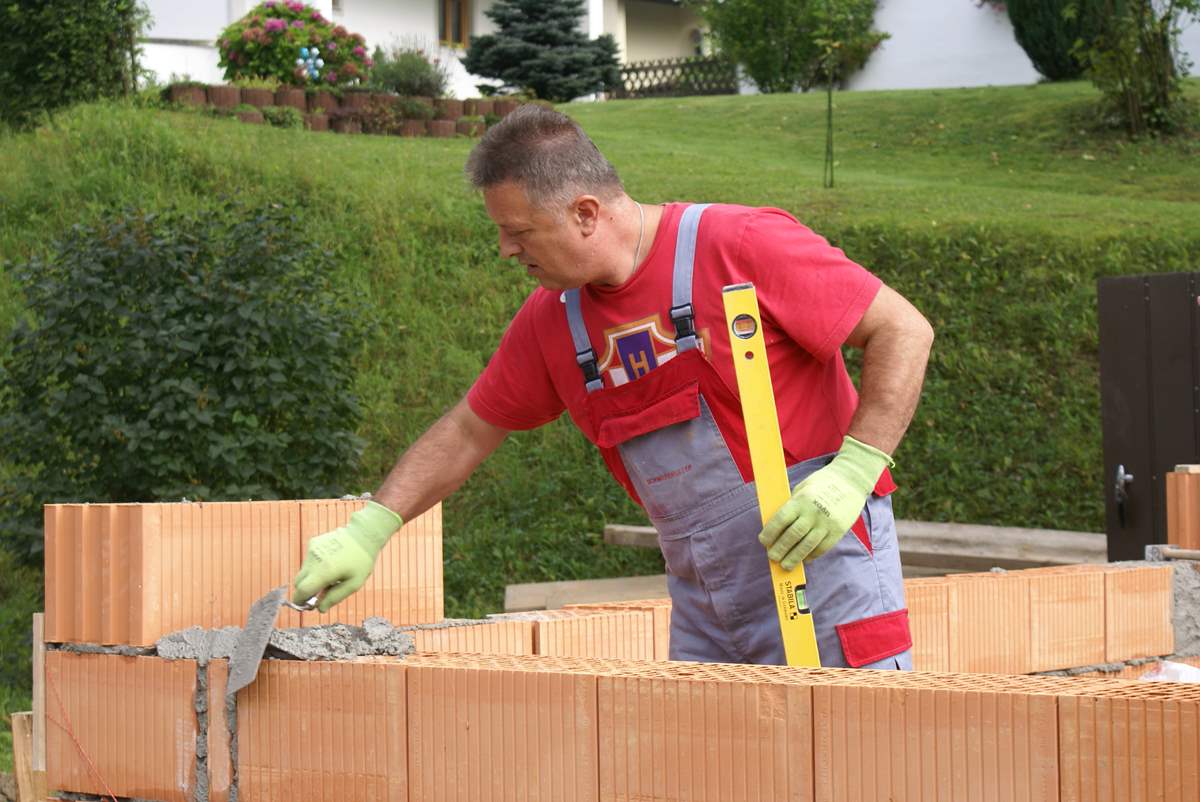

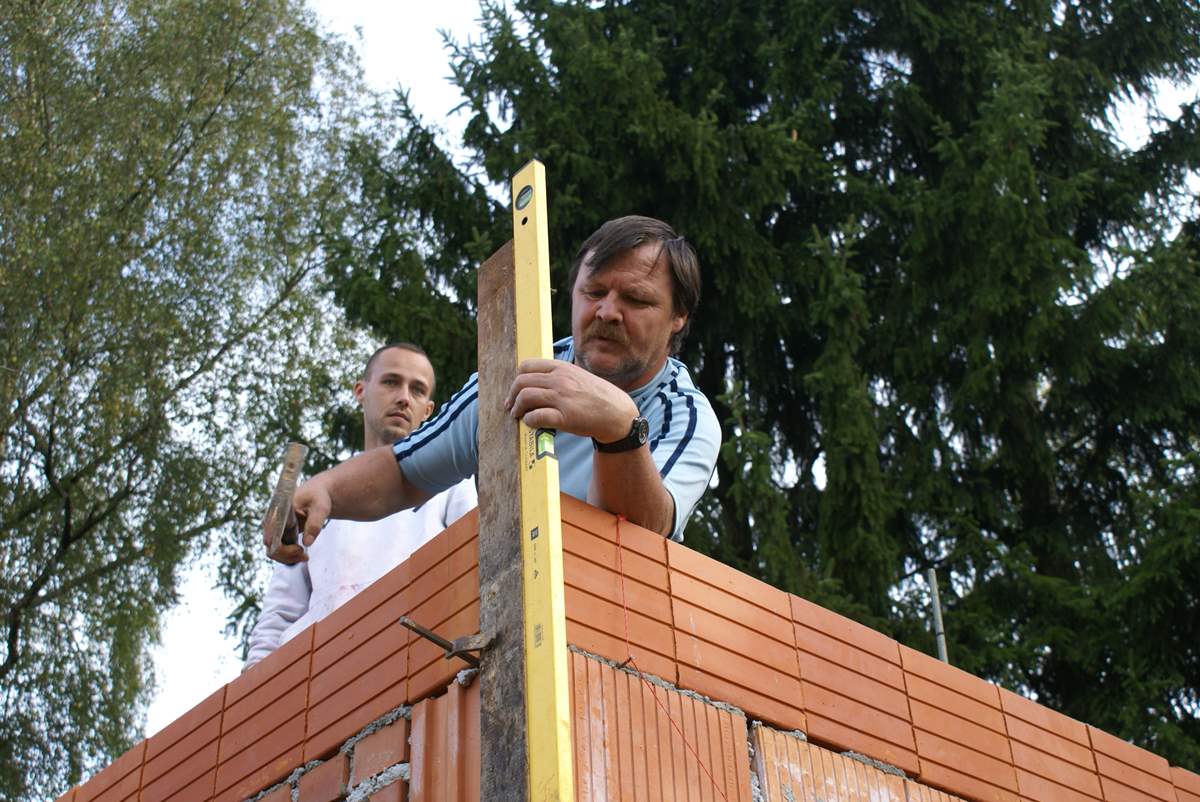

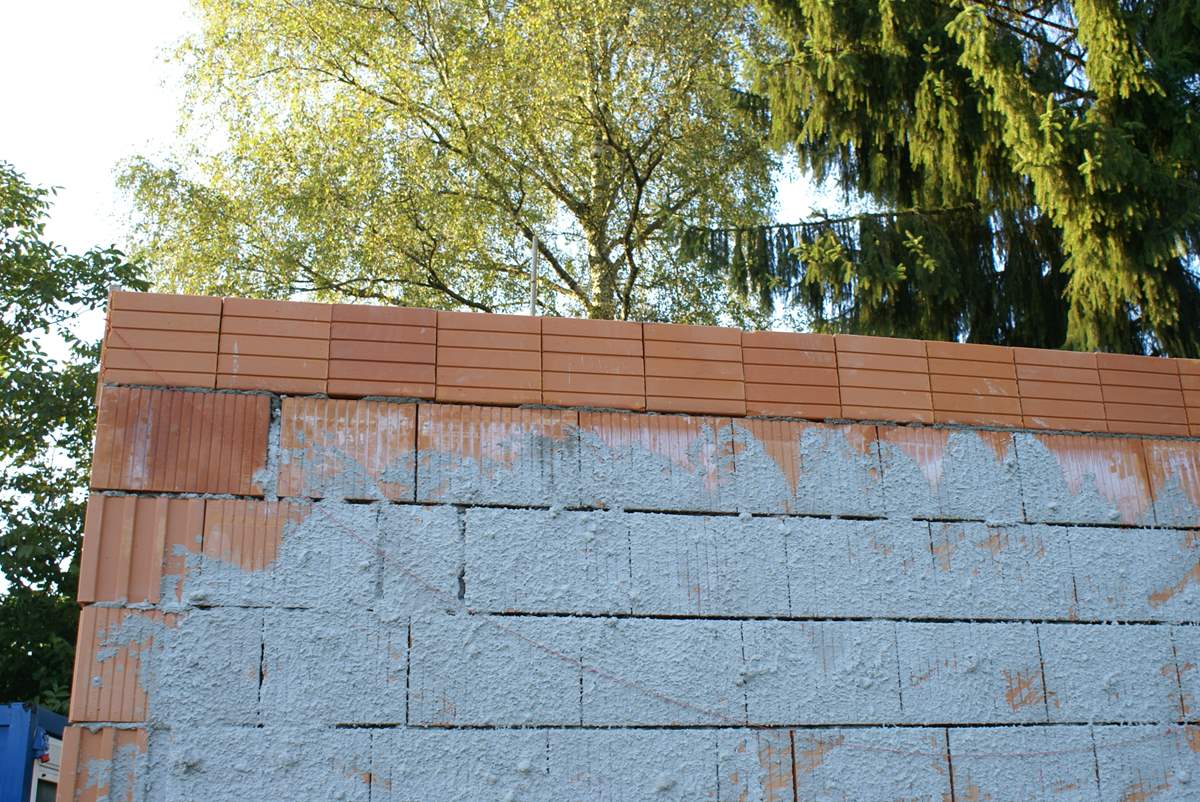

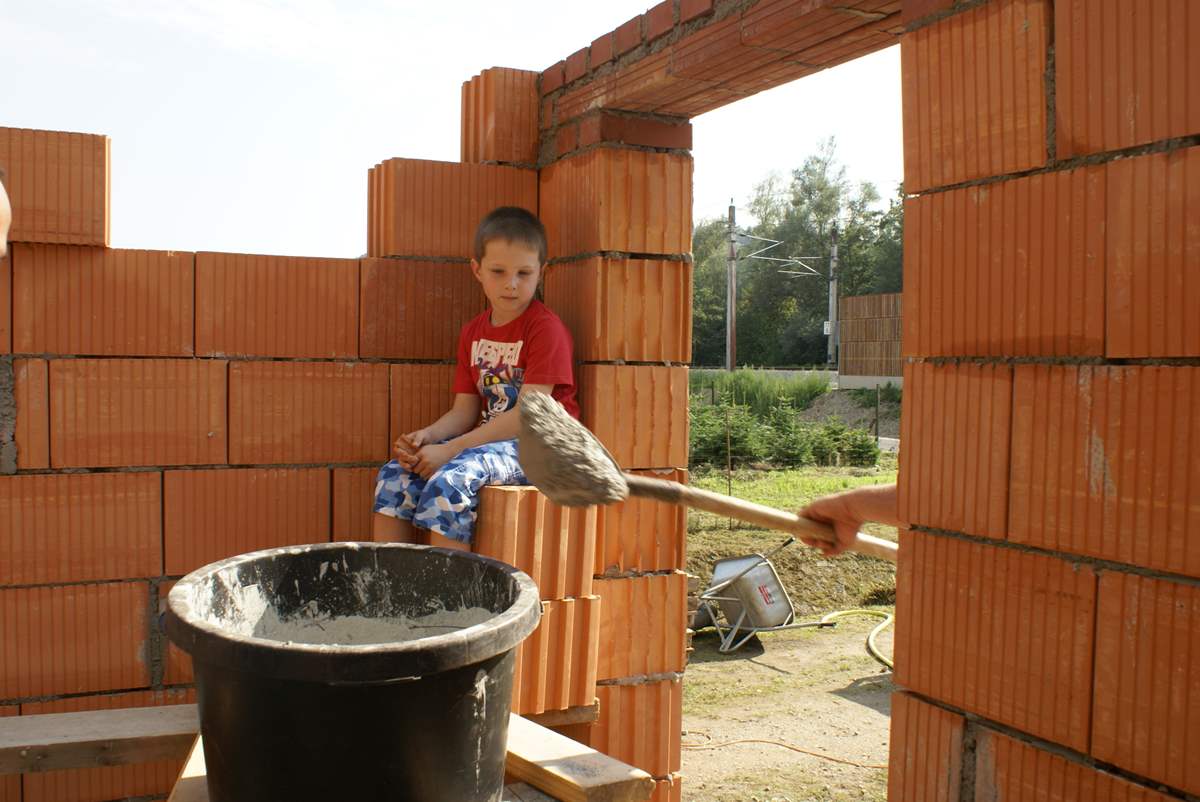

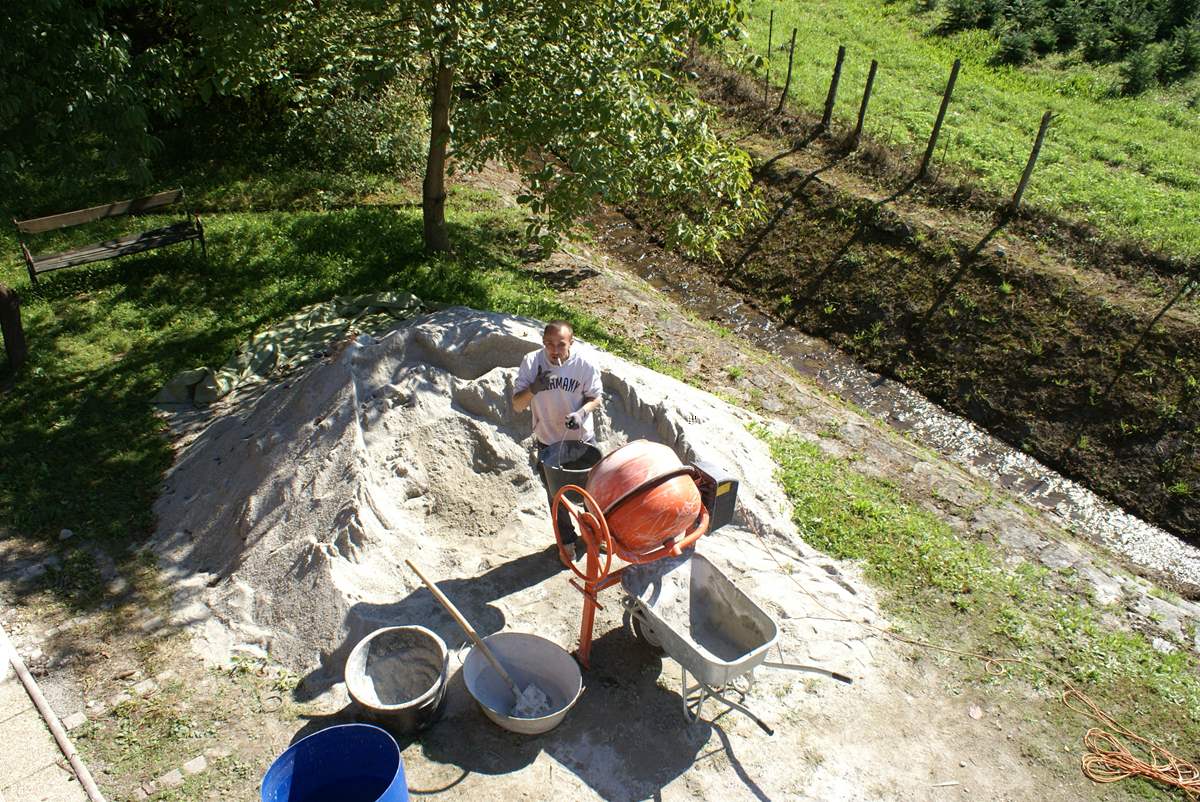

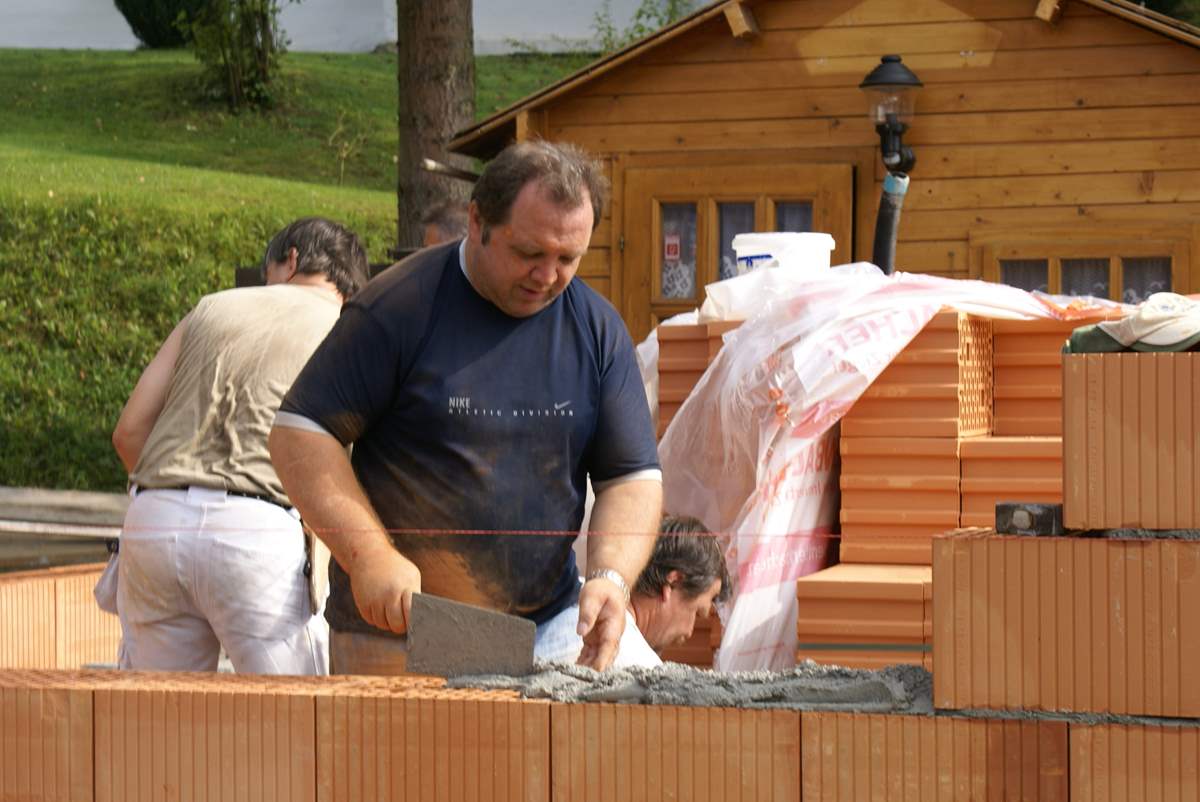

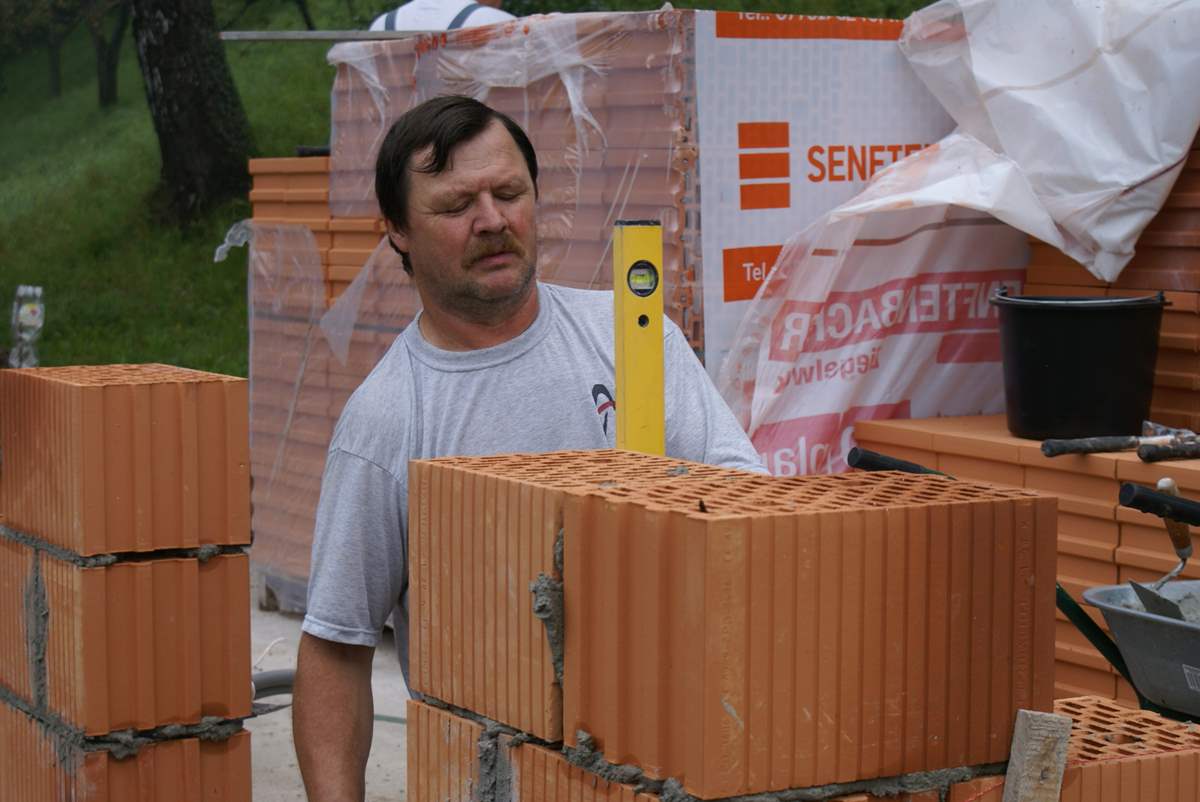

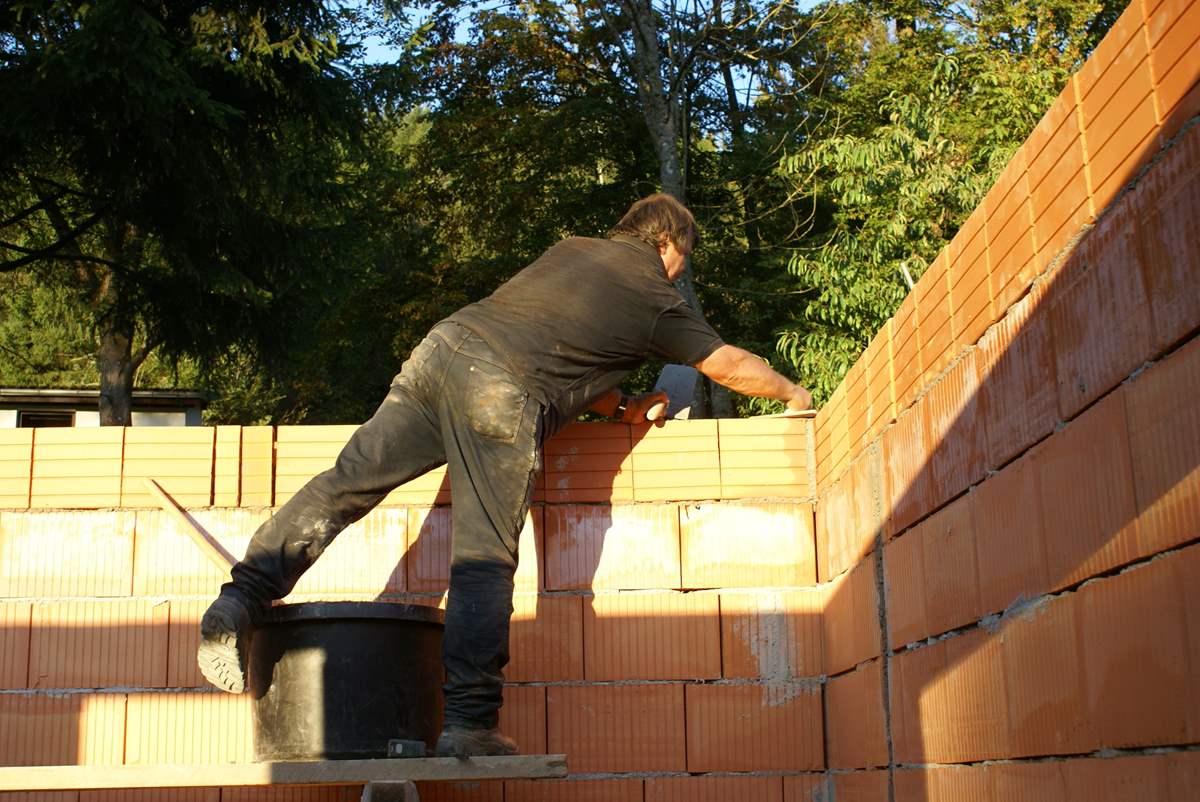

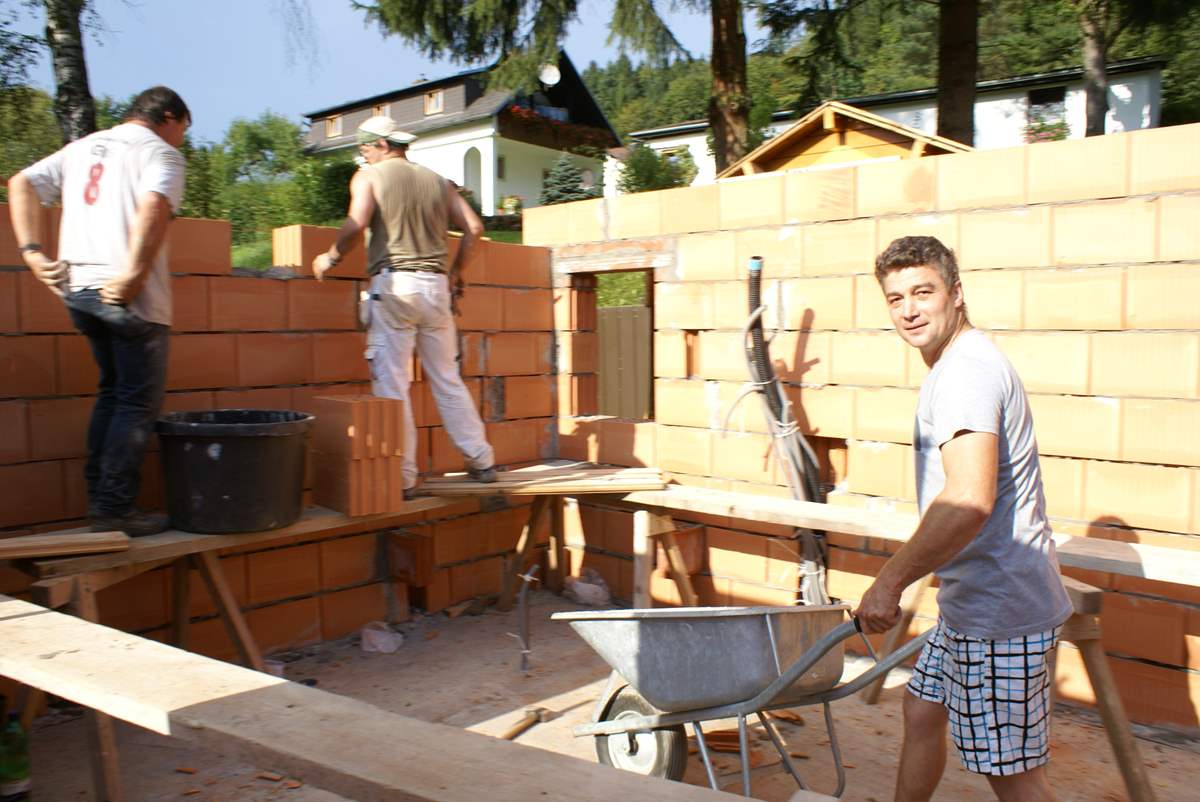

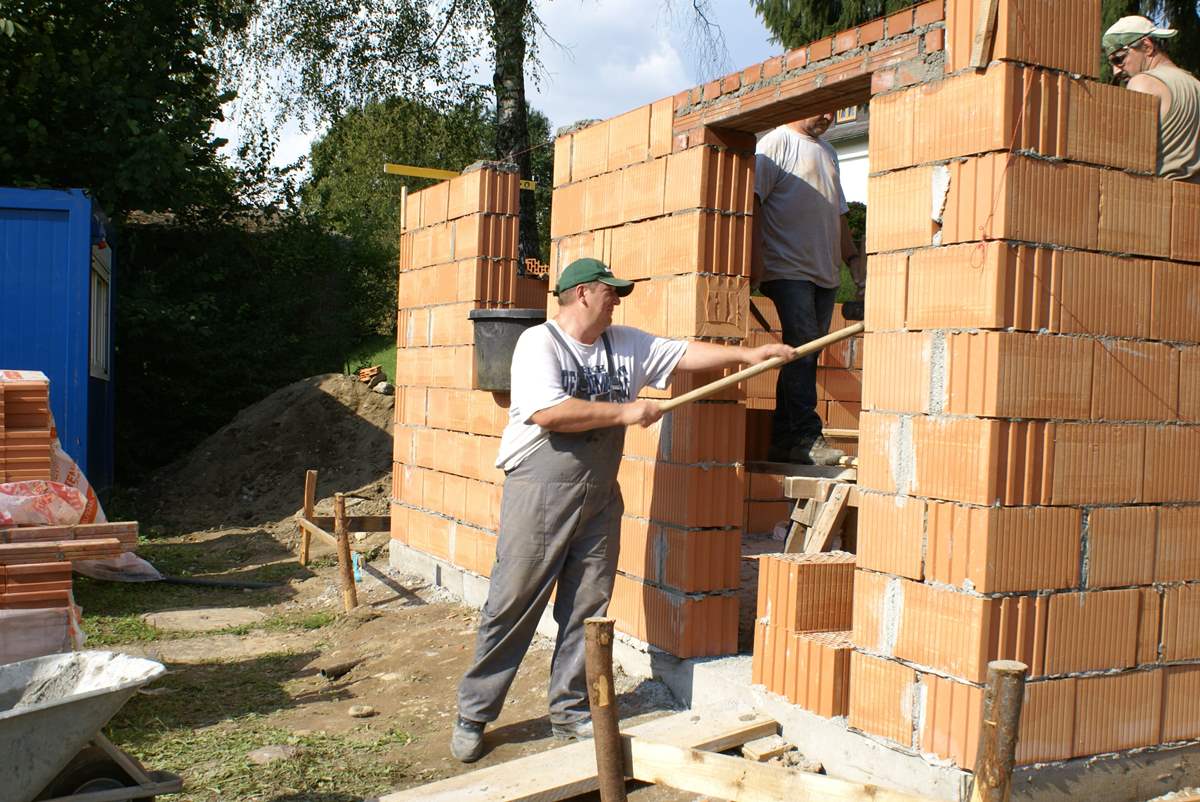

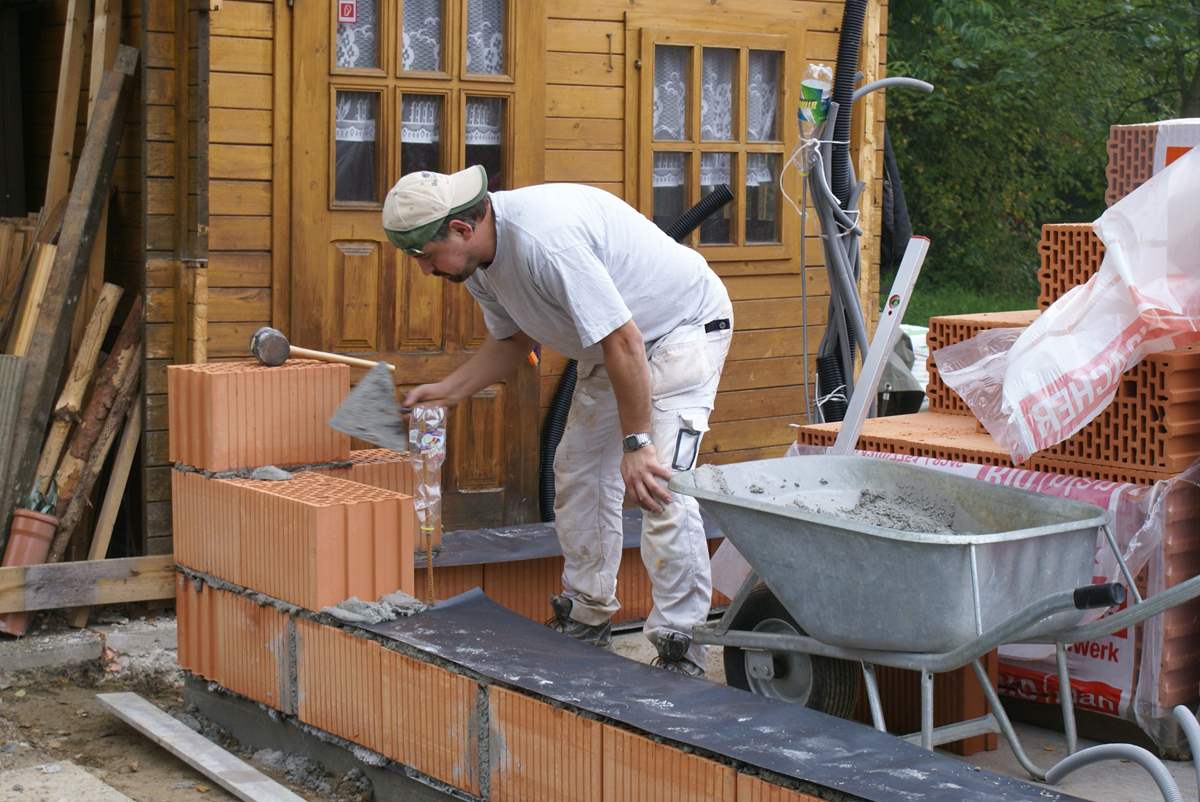

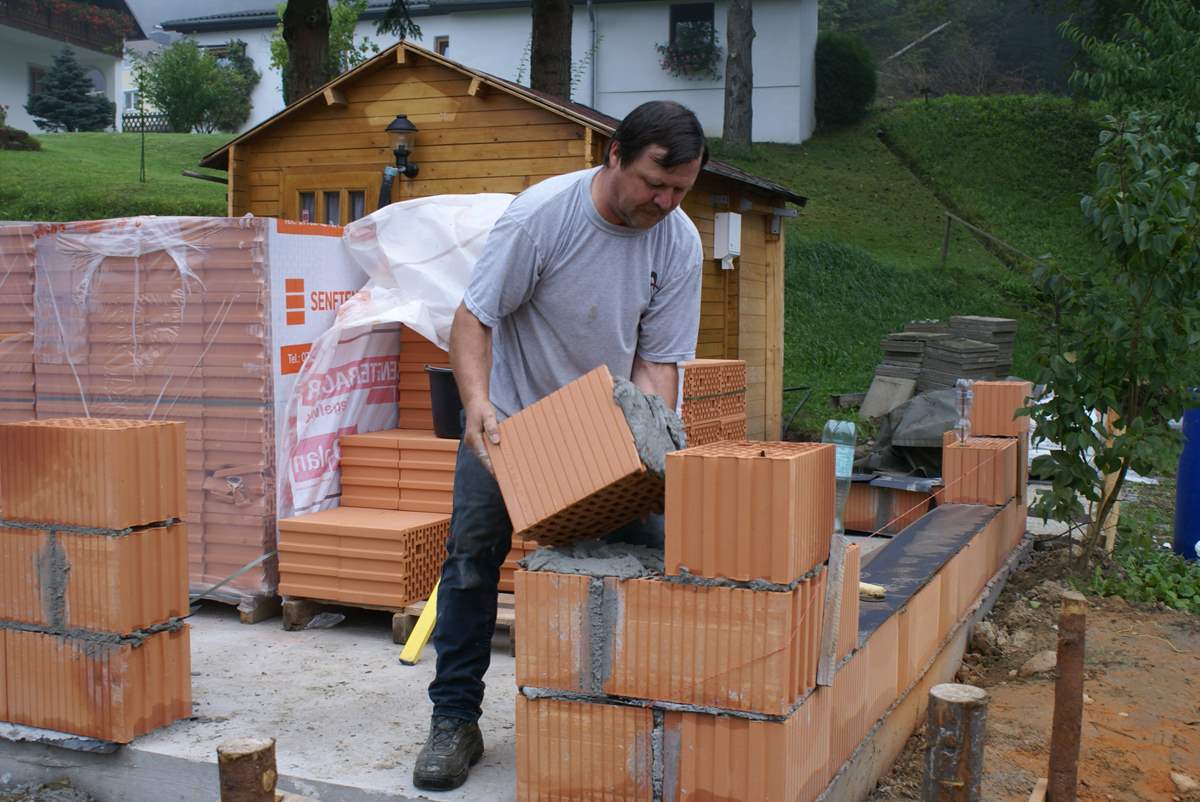

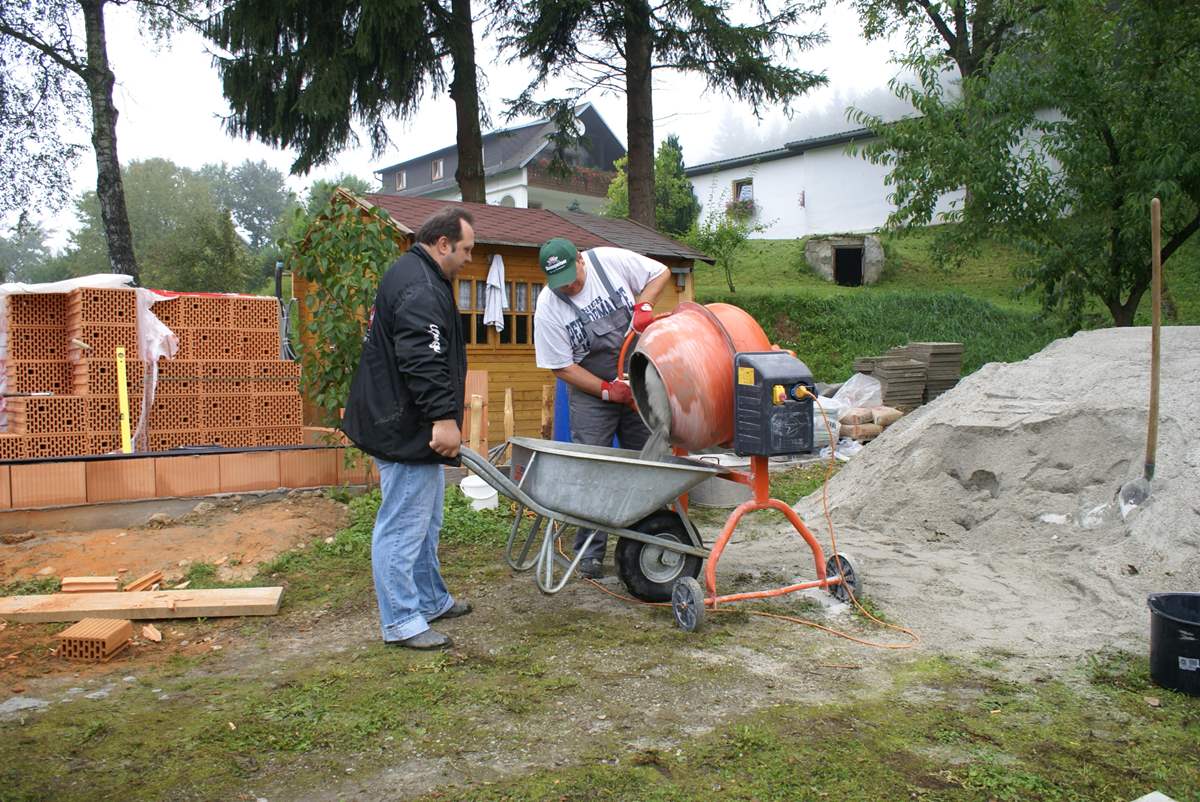

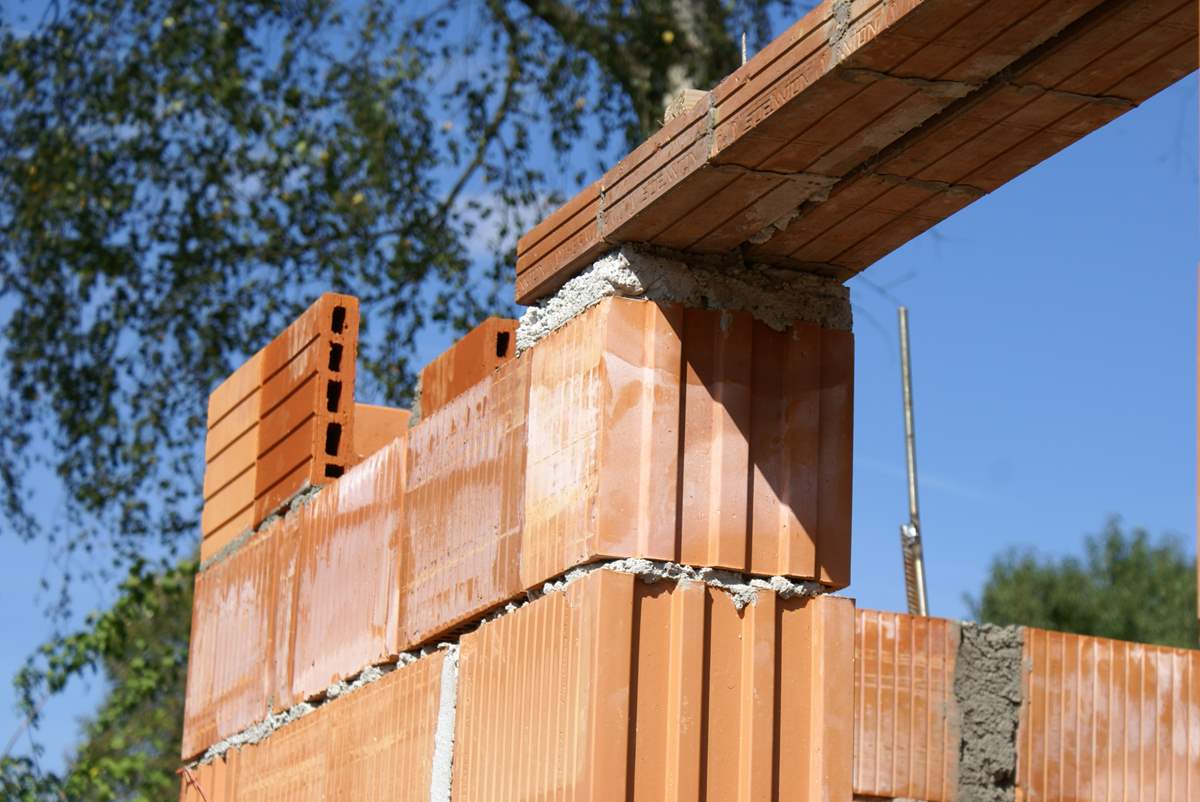

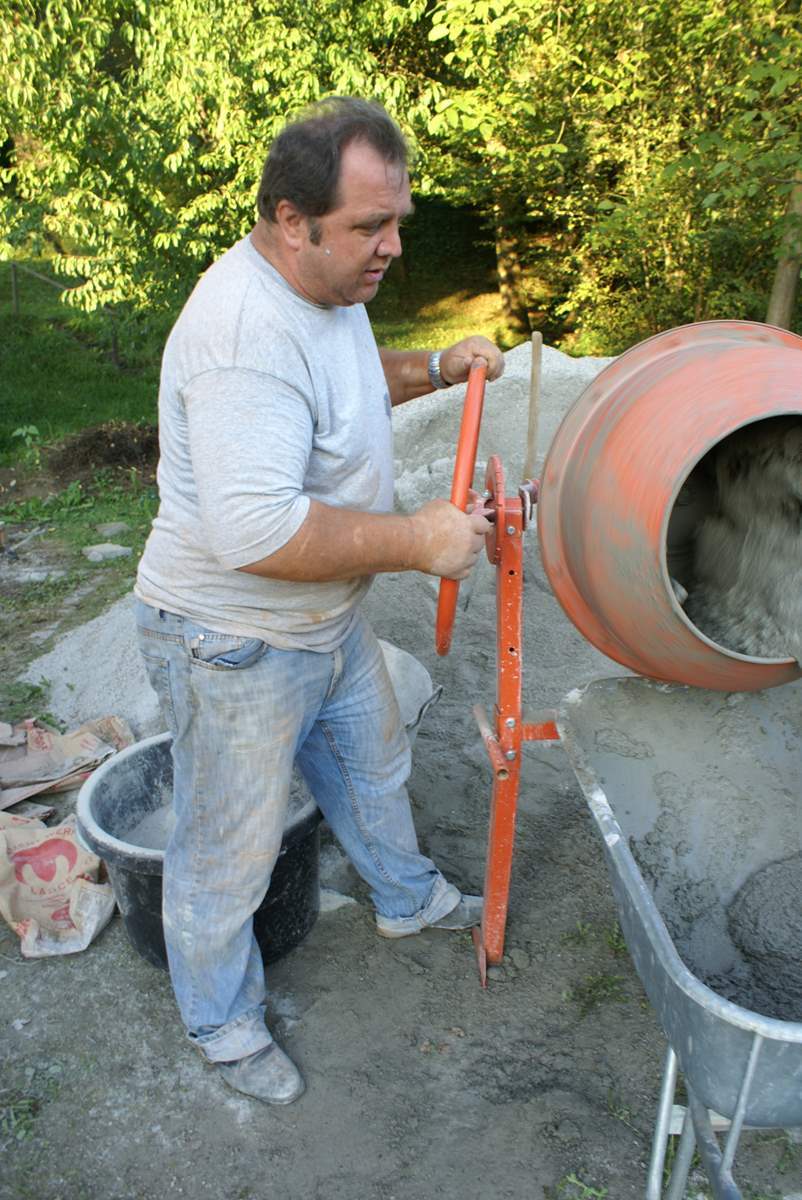

06.09.14: Errichten der Ziegelwände. Mittagessen servierte Anneliese Eymannsberger und die Jause Helga Schnurpfeil. Othmar Schnurpfeil bewährte sich als Grillmeister.
Am Nachmittag brachte Inge Scheiber einen Apfelkuchen und Kaffe zur Baustelle.

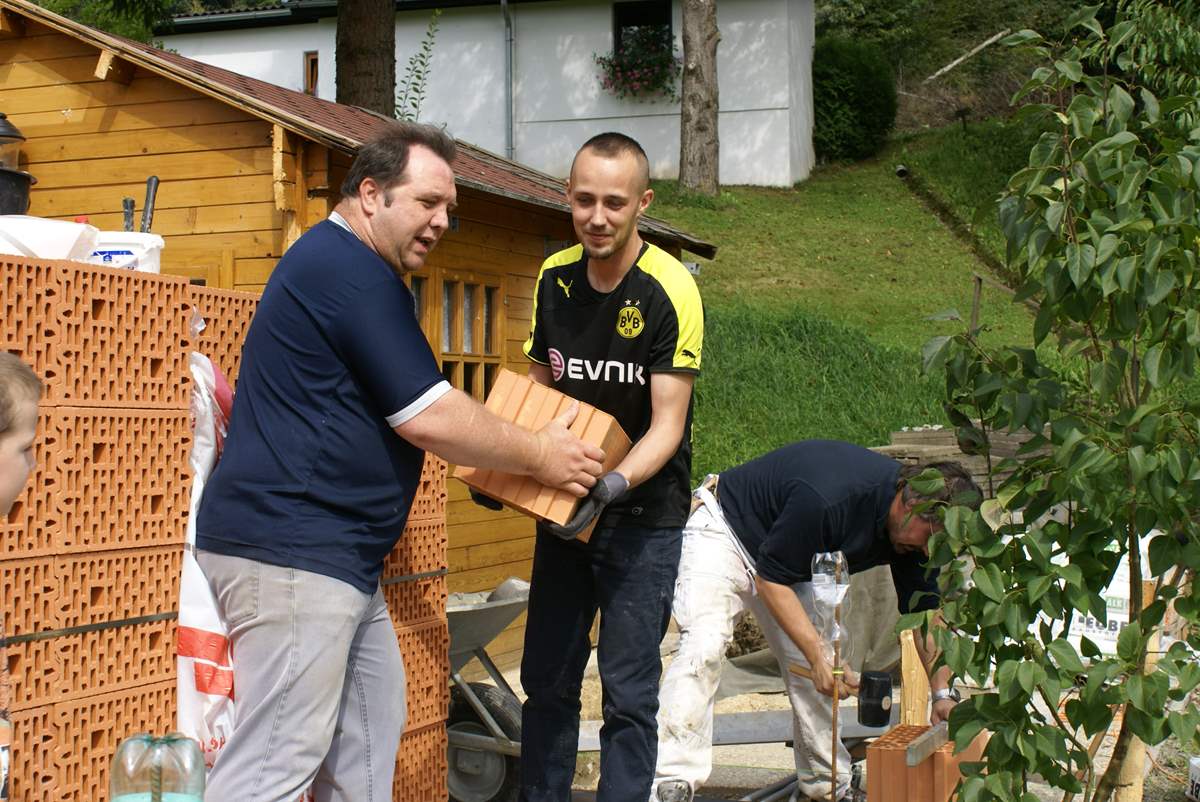

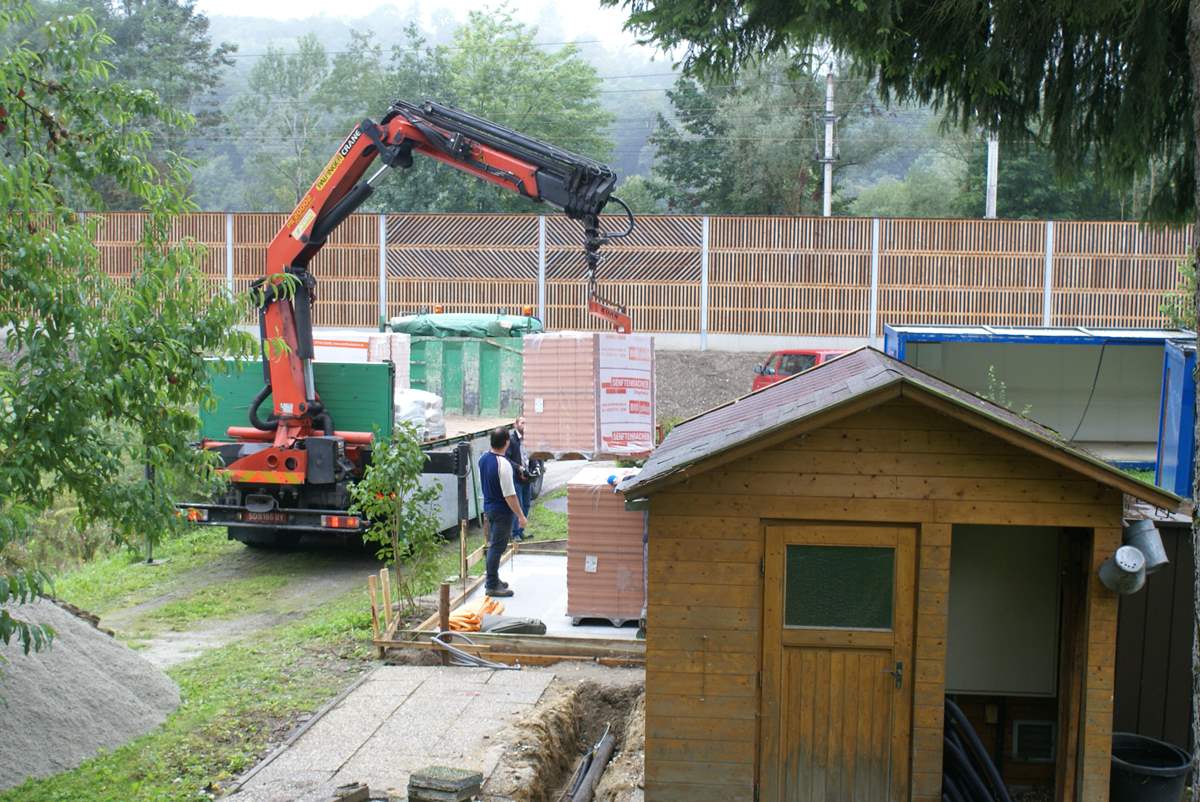

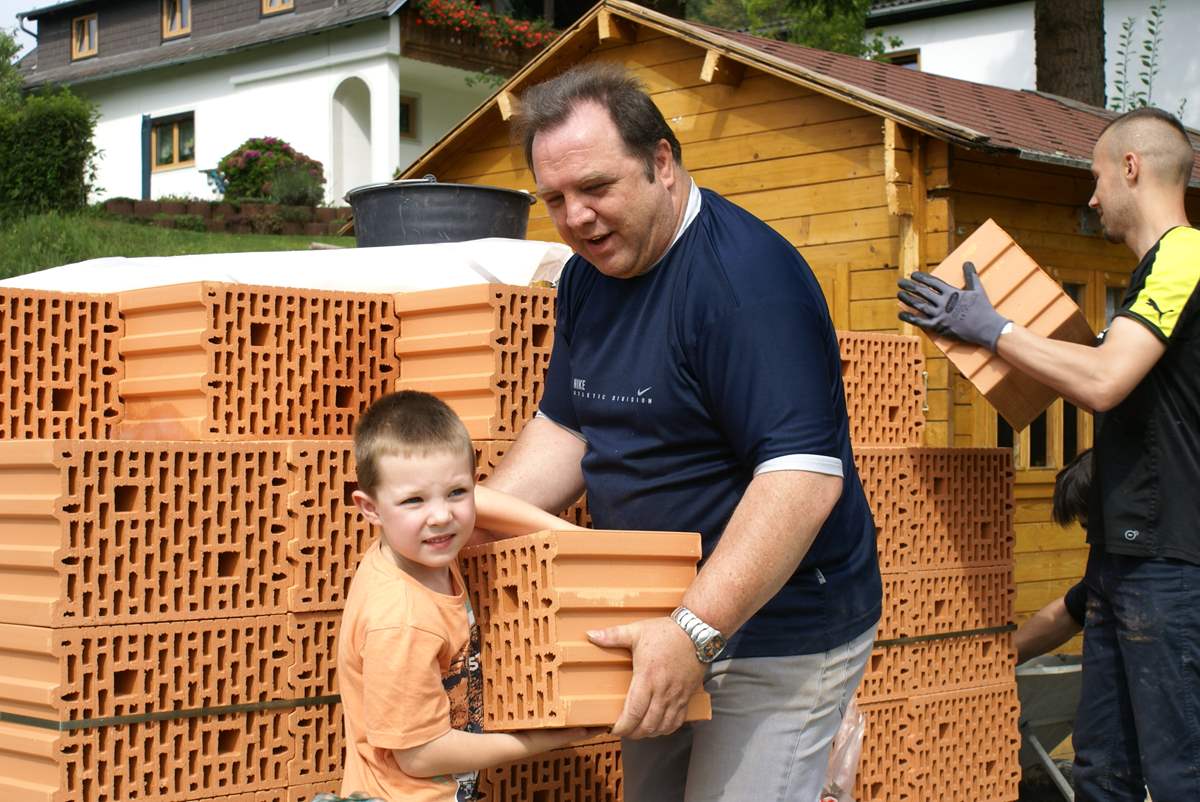

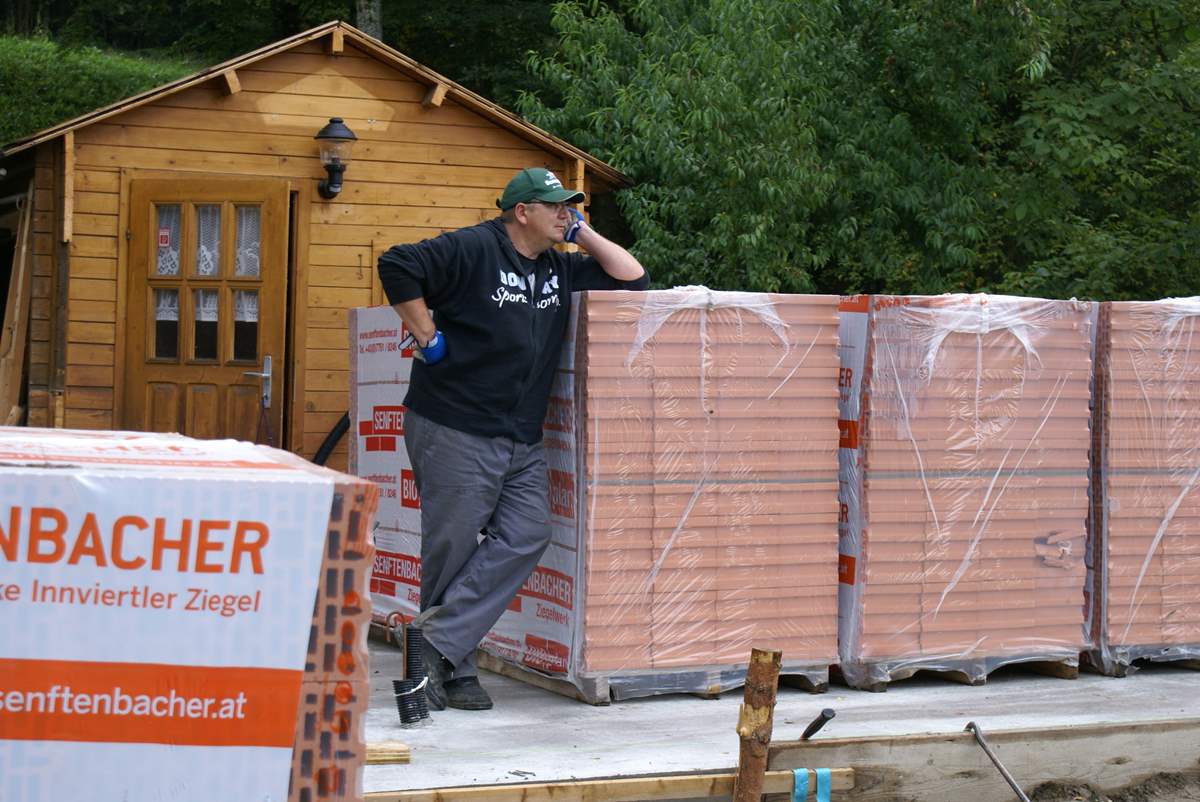

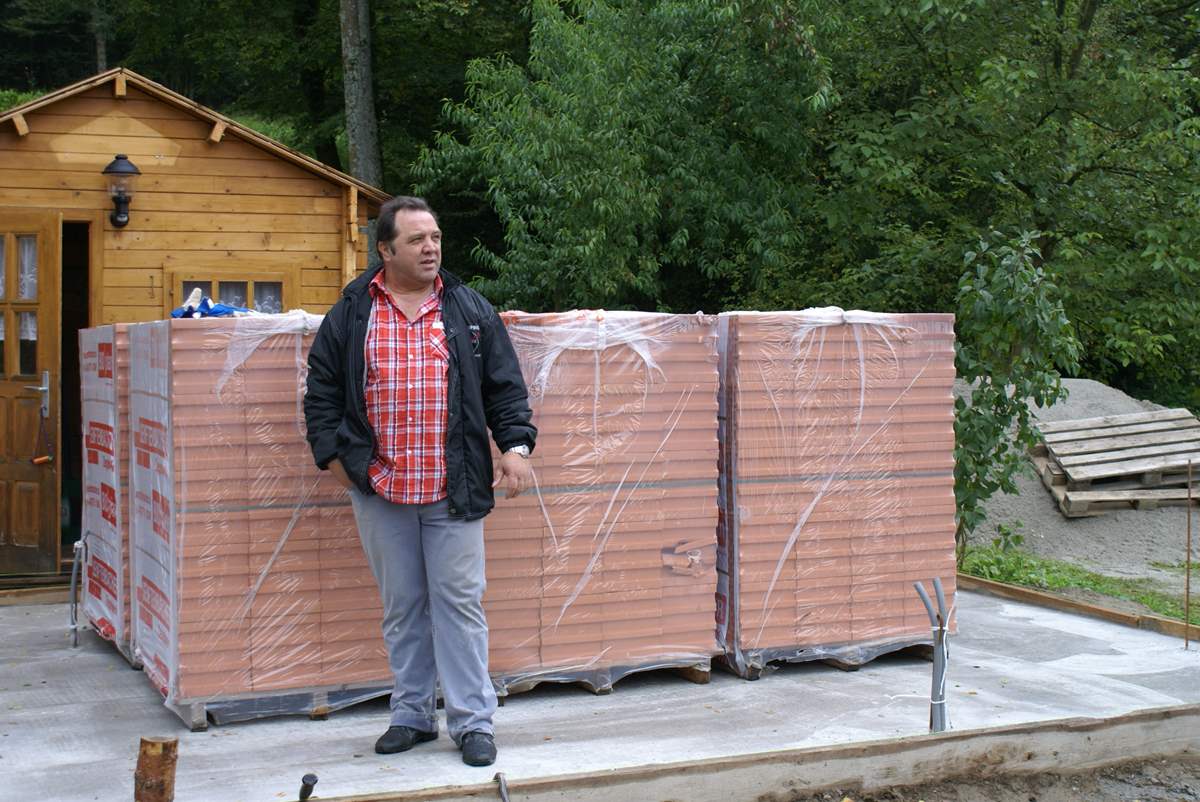

17.09.14: 150 Stk. NF-Ziegel wurden vom Lagerhaus Münzkirchen geholt. NF-Ziegel wurden in Müzkierchen händisch auf den Autoanhänger aufgeladen und auf der Baustelle wieder händisch abgeladen.

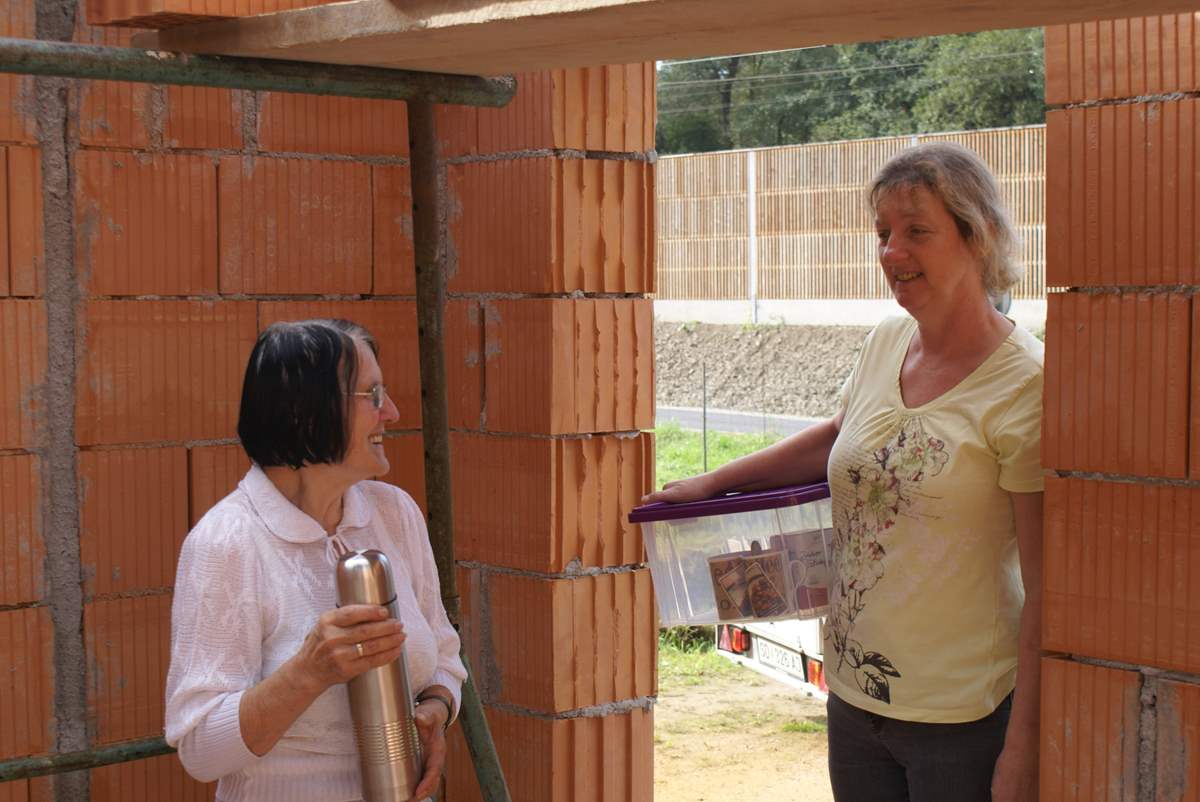

18.09.14: Errichten der vorderen Giebelmauer. Aloisia Widegger brachte ein Teller voller Pflaumenkuchen mit Blaubeeren. Kaffee dazu wurde von Anneliese und Helga Eymannsberger zur Baustelle gebracht und es wurde eine gemütliche kurze Pause eingelegt.
Franz Blauensteiner brachte den durstigen Arbeitern eine Getränkespende in Form von einem Liter Bier.

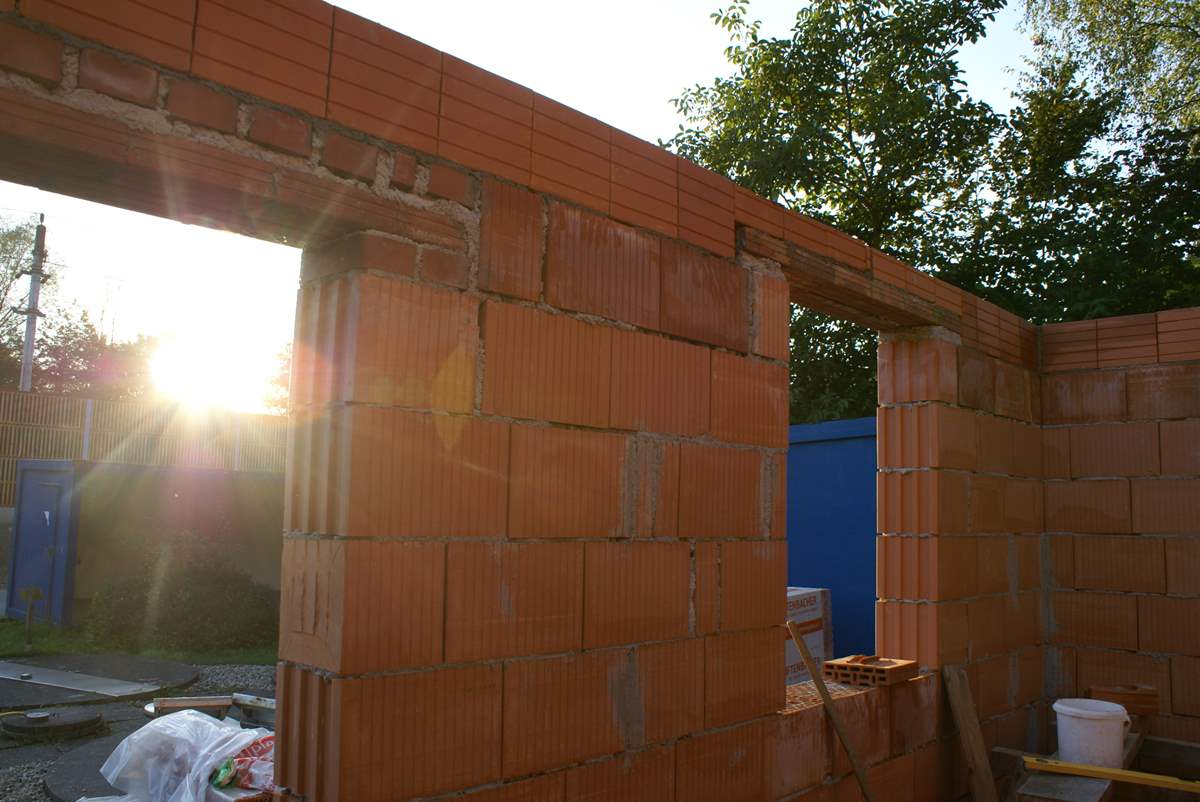

19.09.14: Am Freitagvormittag errichtetet Günthrer und Manfred die hintere Giebelmauer. Mittagessen gab es von Anneliese Eymannsberger.
